Tin kinh tế, tài chính, đầu tư, chứng khoán,tiêu dùng

Công trình thủy điện Sơn La: Nắng thu trên bản Mường La

Chúng tôi có mặt trên công trình thủy điện Sơn La vào những ngày giữa tháng 8. Để hoàn thành những phần việc cuối cùng cho thời khắc đưa rotor tổ máy số 1 có trọng lượng 1.000 tấn vào vị trí, dường như không khí thi đua lao động sản xuất của cán bộ, kỹ sư, công nhân trên công trường càng lúc thêm sôi động.

Phát huy hiệu quả

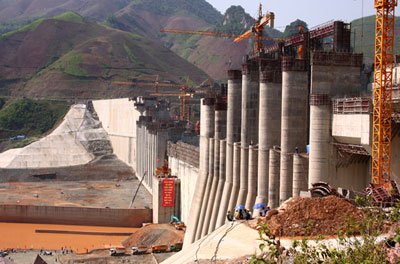

Trên công trường thủy điện Sơn La. Ảnh: Ngọc Hà

Sau ngày đóng cống dẫn dòng, tích nước hồ chứa thủy điện Sơn La, mực nước lòng hồ từ độ cao 119m đã dâng lên cao độ 172m, dự tính đến tháng 11 sẽ đến 190m.

Đứng trên nhà điều hành nhìn xuống, thủy điện Sơn La đã hiện rõ tầm vóc, nhà máy thủy điện lớn nhất Đông Nam Á với 6 tổ máy. Những chiếc băng tải hoạt động hết công suất. Hàng chục chiếc cần cẩu khổng lồ vươn mình vận chuyển hàng nghìn tấn thiết bị đưa vào lắp đặt các tổ máy. 12 cửa xả sâu của công trình được mở, vừa bảo đảm tích nước an toàn vừa cấp nước cho thủy điện Hòa Bình ở bậc thang dưới.

Tháng 7 "mưa gãy cành trám", vượt qua thời tiết khắc nghiệt, các đơn vị thi công đã hoàn thành những hạng mục cơ bản, khu vực mũi phóng hoàn thành đổ bê tông; hạ rotor tổ máy số 1 vào ngày 20-8 và hoàn thành đổ bê tông đầm lăn đập chính. Phấn đấu hoàn thành lắp đặt van cung xả mặt, xi lanh thủy lực tổ máy 1 trong tháng 10 để phát điện vào cuối năm.

Ngay sau khi chặn dòng sông Đà, tích nước hồ thủy điện Sơn La thành công, Ban quản lý dự án đã phát động đợt thi đua nước rút bảo đảm tiến độ phát điện tổ máy 1. Theo đó, đến ngày 10-8-2010, thi công bảo đảm các mốc tiến độ: đập không tràn đoạn lòng kênh đạt cao độ 220,00m. Cửa lấy nước đạt cao độ trên 196m bảo đảm tích nước hồ chứa đến cao độ 190m. Tuyến áp lực đổ bê tông bọc kín đường ống áp lực tổ máy 1 và 2. Đóng được 4 cửa xả sâu. Công tác nút cống dẫn dòng hoàn thành được 30m đầu từ thượng lưu về bảo đảm an toàn cho tích nước hồ chứa.

Đến nay đã hoàn thành công tác tổ hợp và lắp đặt tua bin, stator máy phát tổ máy số 1; lắp đặt máy biến áp chính vào vị trí; hoàn thành lắp đặt cột xuất tuyến số 1; đang lắp đặt trạm phân phối GIS. Các hệ thống thiết bị phụ đang hoàn thiện lắp đặt và tiến hành chạy thử trong tháng 9. Các thiết bị cơ khí thủy lực của toàn bộ tổ máy 1 và một phần của tổ máy số 2 đã được tập kết, các tổ máy còn lại đang được khẩn trương đưa về công trường...

125 ngày đêm thi đua nước rút

Vừa hoàn thành việc hạ rotor tổ máy 1, trái tim của nhà máy, hạng mục quyết định cho việc phát điện tổ máy số 1 vào cuối năm nay, những người thợ Công ty CP Lắp máy 10 lại cần mẫn kiểm tra và căn chỉnh thiết bị.

Trưởng ban quản lý dự án thủy điện Sơn La Nguyễn Hồng Hà cho biết, để tổ máy 1 phát điện đúng tiến độ, LILAMA phải hoàn thành lắp đặt 54.000 tấn thiết bị của nhà máy. Công ty đang huy động gần 2.000 công nhân thi công các hạng mục được giao. Các đơn vị phải thi công tổng lực để bảo đảm đập không tràn đoạn lòng kênh dẫn dòng đạt cao độ đỉnh thiết kế, ngay sau đó phải tháo dỡ băng tải và đê quai hạ lưu. Công tác lắp đặt và tháo dỡ đê quai hạ lưu bảo đảm thời gian ngập nước tổ máy hoàn thành trước ngày 5-11. Chạy thử các hệ thống thiết bị phụ thực hiện trong tháng 9 và 10. Chạy thử không tải tổ máy 1 trong khoảng từ ngày 15 đến 30-11. Việc thí nghiệm hiệu chỉnh tổ máy 1 từ ngày 30-11 đến 24-12 để phát điện vào ngày 25-12. Toàn công trường đang chạy đua với thời gian.

Ông Nguyễn Hồng Hà cho biết thêm, từ nay đến thời điểm phát điện chỉ còn 125 ngày nhưng rất nhiều việc phải hoàn thành, cần có sự phối hợp chặt chẽ giữa các bên tham gia xây dựng. Vì vậy, ngay sau khi lắp đặt thành công rotor, Ban quản lý dự án đã phát động đợt thi đua nước rút 125 ngày đêm bảo đảm tiến độ phát điện. Công ty CP Sông Đà 5 đã phát động thi đua làm việc 24/24h tới gần 1.700 CBCNV với quyết tâm hoàn thành vượt mức kế hoạch được giao,

Lắp đặt thành công rotor máy phát tổ máy 1 đã góp phần rút ngắn thời gian xây dựng công trình 2 năm so với dự kiến, làm lợi cho đất nước khoảng 500 triệu USD; đồng thời, góp phần khắc phục tình trạng thiếu công suất của hệ thống điện, đặc biệt là mùa khô năm 2011. Kể từ thời khắc rotor được đặt, thời điểm phát điện tổ máy 1 thủy điện Sơn La đang được đếm ngược từng ngày, từng ngày.

(Theo Thanh Mai // Hanoimoi Online)



  • Vì sao Việt Nam vẫn phải mua điện từ Trung Quốc?
  • Xăng dầu: Cuộc chơi vẫn của các 'ông lớn'
  • Giá điện sẽ được điều chỉnh từ ngày 1/7?
  • Tổng giám đốc Petrolimex nói gì về “minh bạch xăng dầu”?
  • Sếp Petro Vietnam “chẳng tin” dự án lọc dầu 27 tỷ USD
  • Xây dựng Tập đoàn Xăng dầu đa sở hữu Ðáp ứng nguồn xăng dầu cho sản xuất, tiêu dùng
  • Phát hiện dầu khí ngoài khơi Hải Phòng
  • Dầu khí phải thể hiện tốt vai trò ngành kinh tế mũi nhọn
  • Phát hiện dầu khí ngoài khơi cách Hải Phòng 75km
  • 3.000 tỷ đồng đào tạo nhân lực lĩnh vực năng lượng nguyên tử
  • Xăng sinh học cho thị trường Việt Nam
  • Tối ưu hoá vận hành hồ chứa thủy điện
  • Gazprom khôi phục dự án cung cấp khí đốt cho Trung Quốc
 tinkinhte.com
 tinkinhte.com
 tin kinh te - tinkinhte.com
 tin kinh te - tinkinhte.com

  • Phân tích ngành than và điện năm 2010
  • Xuất khẩu Dệt May năm 2010 : Mục tiêu 10,5 tỷ USD
  • Năm 2010, xuất khẩu gỗ đạt 3 tỷ USD?
  • Phấn đấu đến năm 2010, kim ngạch xuất khẩu hàng thủ công mỹ nghệ của Việt Nam đạt 1,5 tỷ USD
  • Bàn về quy hoạch phát triển ngành công nghiệp ô tô Việt Nam đến năm 2010, tầm nhìn đến 2020
  • "Đường đi" của giá vật liệu xây dựng sẽ ra sao?
  • Phát triển ngành công nghiệp phụ trợ: Cơ hội đã đến
  • Phát triển công nghiệp ô tô của Việt Nam: Bài học đắt giá
  • Giải pháp hợp lý để phát triển khu kinh tế miền trung
  • Ngành gốm sứ: Công nghiệp phát triển, thủ công lu mờ
  • Còn chỗ cho đầu tư bia, nước giải khát
  • Top 15 hãng tàu container
